解决隐患为安全 连续奋战保供水
解决隐患为安全 连续奋战保供水
——制水公司第六水厂阀门安装工程纪实

第六水厂始建于1991年,目前已供水运行了二十多年。由于许多供水设备趋于老化,给水厂供水安全带来了很大影 响 ,尤 其 是 水 厂 主 管 道 上 的 两 个DN800的总阀门,经过长期运行,关闭不严,直接影响厂内其它设备的维修,严重影响制水公司第六水厂的供水安全。
公司各部门经过多次研究论证,决定在出厂主管道上更换两个新的阀门。由于阀门安装工程需要对制水公司第六水厂全厂进行停水,这就意味着整个西夏区的供水会受到影响。安全隐患必须排除,供水也要保证,要将影响面降到最低程度。为此,公司科学决策,采取应急供水方案,即六水厂施工期间由金凤区水厂向西夏区实施调水措施,对西夏区供水区域实行低压供水。在此期间,利用最短的时间,完成阀门加装工作。

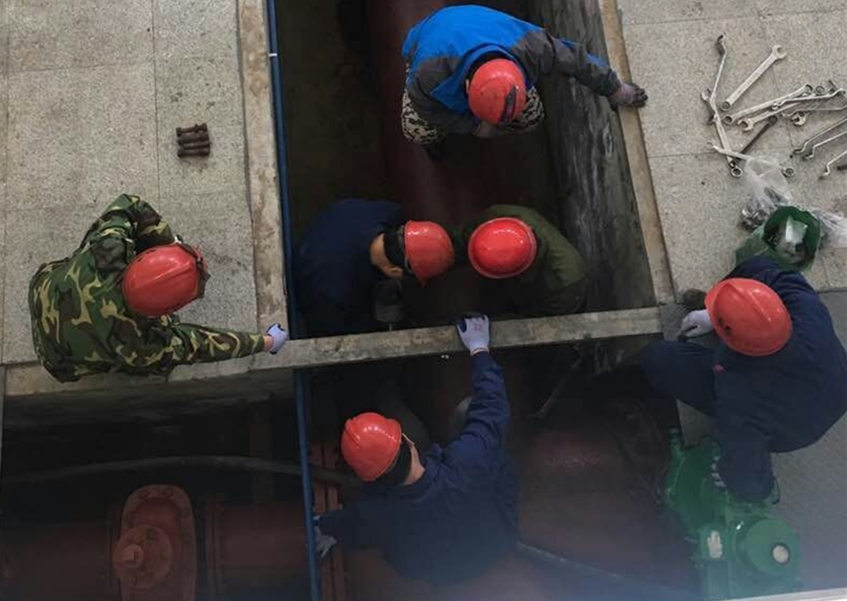

2 月 21 日凌晨,工程施工各项准备工作就绪,第六水厂阀门安装工程开始。首先第六水厂关闭所有水源井,待蓄水池降到最低水位后,停止水泵运行;接着从厂内到厂外、由近至远,逐步关闭外管网上的各类阀门。所有的阀门关闭后,开始进行管道的切割工作,然后将施工管段内的余水排放干净,进行阀门的安装工作...一切都按照方案有条不紊的进行着。在施工期间,天气突变,下起了鹅毛大雪,为了尽早恢复正常供水,全体现场施工人员克服困难,战风雪、冒严寒,在保证安全的前提下,抓紧施工,经过连续奋战近20多个小时,终于在22日凌晨3点完成了阀门的安装连接工作。
整个工程进展顺利,但是在准备供水时,又出现了新的问题,让指挥的领导和现场人员放下的心又揪起来了。由于管道停水较长,出厂水检测浊度偏高,还是不能正常供水。此时黎明在即,要尽快兑现给广大用户的正常供水。经请示集团公司领导后,立即启动供水应急预案,一方面对蓄水池继续进行沉淀,另一方面打开水厂内的排污管道排出所有不达标的污水。所有人员顾不上连续一天一夜的劳累,又投入到新一轮的奋战中。终于,又经过近8个小时的努力,在22日中午11点,第六水厂出厂水水质检测合格,恢复了正常供水。阀门安装工程不仅解决了制水公司第六水厂的安全隐患,更为今年的供水高峰做好了供水安全保障。一场与时间赛跑的阀门安装工程顺利落下帷幕,背后凝结了供水人的付出和努力。
(制水公司 乔家斌 文/图)
